En quoi consiste le projet ?
Ce projet d’aménagement de microcentrale hydroélectrique de haute chute se situe sur la commune d’Ornon dans le département de l’Isère (38).
Ce projet s’installera dans la vallée du Rif Garcin, entre la Basse Montagne et le pont reliant Ornon et le Guillard.
Localisation des ouvrages
pour plus d'information
Prise d'eau
La prise d’eau sera située en rive droite du Rif Garcin, juste en amont du pont de la Basse Montagne (photo ci-contre), à l’altitude de 1 666 m sur la commune d’Ornon (38).
Elle sera composée d’un seuil d’une hauteur inférieure à 2m de haut.
Une grille à débordement permettra de dériver les eaux par une conduite vers la chambre de mise en charge enterrée dans le talus du chemin.
La prise d’eau fonctionnera sans bassin de stockage permettant ainsi la conservation de forts débits en période de fonte des neiges. Un débit minimum dit « débit réservé » alimentera en permanence le lit du torrent afin d’assurer la continuité écologique.
Conduite forcée
Afin d’acheminer l’eau jusqu’au bâtiment de production, il est prévu d’installer une conduite forcée d’un diamètre de 35 cm, sur près de 1 650 m de long.
Le porteur du projet et les élus ont souhaité enterrer cette conduite sur l’ensemble de son tracé afin de l’intégrer au mieux dans le paysage. A ce titre, il est prévu d’utiliser au maximum les chemins existants et les clairières. La conduite sera toutefois aérienne sur quelques mètres lors de la traverseée du cours d’eau, au niveau du bâtiment de production.
En fin de chantier, une remise en état et une re-végétalisation des terrains seront prévues afin de favoriser la reprise de la végétation.

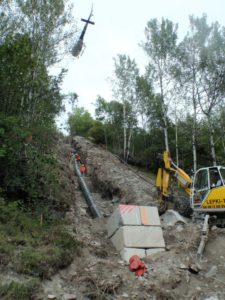

Exemple concret d’un chantier réalisé par GEG ENeR en 2017 sur la commune de BOZEL, en Tarentaise :
Bâtiment de production
Le bâtiment de production est situé 50m en amont du pont de la route reliant les hameaux d’Ornon et du Guillard, à la cote 1 161m NGF.
La surface de plancher sera d’environ 100 m² et une hauteur d’environ 9m.
Une attention particulière sera portée à l’architecture du bâtiment afin de s’intégrer au mieux dans son environnement.
évitées
par an
Le porteur
du projet
Ce projet est porté par la Société d’Economie Mixte GEG, via sa filiale de production GEG ENeR.
Cette société locale, à majorité de Fonds publics, possèdent une expérience de près de 20 ans en hydroélectricité.
Aujourd’hui, GEG ENeR est propriétaire et exploite 11 centrales de taille similaire dans les Alpes dont les plus proches sont celles de Saint-Barthélémy-de-Séchilienne, Mizöen et Vaulnaveys-le-Haut.
Avec GEG ENeR comme partenaire,
c’est l’assurance de réaliser
de véritables projets de territoire.
Co-construction du projet avec les élus,
riverains et associations locales
Maîtrise des enjeux et propositions
de mesures d’accompagnement adaptées
Concertation et communication efficace
tout au long du développement, de la construction et l’exploitation
Retombées qui profitent au plus grand nombre
GAZ ELECTRICITE DE GRENOBLE est une Société Anonyme d’Economie Mixte locale, détenue à 50% plus 1 voix par la métropole de Grenoble.
GEG Energies Nouvelles et Renouvelables (GEG ENeR) est une filiale du groupe GEG et de la Caisse des Dépôts.
Elle est dédiée au développement de projets d’énergies nouvelles et renouvelables avec un positionnement diversifié sur les filières de production hydroélectrique, photovoltaïque, éolien et biogaz.
GEG ENeR intervient à tous les stades de développement du projet : prospection, démarches administratives, études techniques, financement, suivi de chantier et exploitation/ maintenance.
Planning prévisionnel du projet
2017
- Validation du projet par les élus d’Ornon
- Lancement des études techniques et environnementales
2018
- Mise en place de groupe de travail permettant de travailler le projet avec les élus, riverains et associations locales
- Dépôt du dossier de demande d’autorisation auprès de l’administration
2019
- Instruction du dossier par les Services de l’Etat
- Enquête publique en mairie
- Obtention de l’arrêté préfectoral
2020
- Consultation des entreprises de travaux
- Lancement des travaux
2021
- Mise en service de la centrale hydroélectrique en début d’année
