Le Rif Garcin Développement et réalisation d’une centrale hydroélectrique
Vos questions

Des interrogations…

Faites un tour dans la FAQ ou n’hésitez pas à publier votre question.

Nous vous répondrons dans les meilleurs délais !

Foire aux questions

Nos réponses aux questions déjà posées

Qu’est-ce que le débit "réservé" ?

Ce débit est qualifié de « réservé » dans le sens de « réservé aux milieux aquatiques ».

L’article L.214-18 du Code de l'Environnement impose à tout ouvrage dans le lit d’un cours d’eau, d’y maintenir un « débit minimal garantissant en permanence la vie, la circulation et la reproduction des espèces vivant dans les eaux au moment de l’installation de l’ouvrage ainsi que des dispositifs empêchant la pénétration du poisson dans les canaux d’amenée ou de fuite ».

Comment seront modifiés les débits du Rif Garcin en aval de la prise d'eau ?

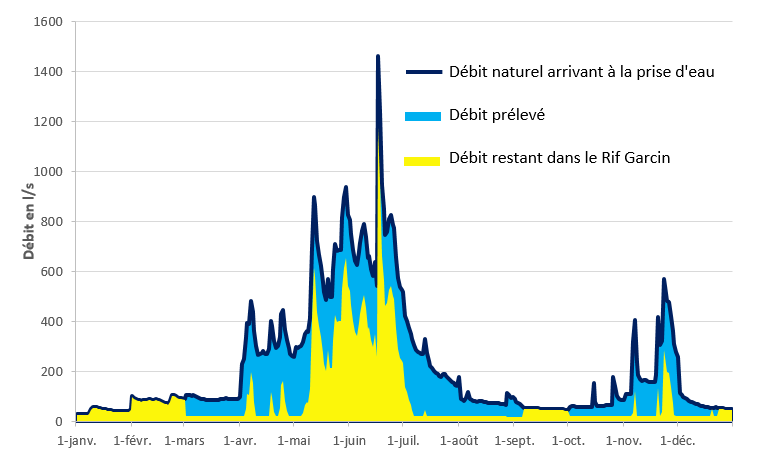

Nous pouvons représenter à l’aide du graphique ci-dessous les débits mesurés sur l’année 2016, et simuler les débits qui seraient restitués au ruisseau juste en aval de la prise d’eau une fois le projet réalisé :

La courbe bleue foncée correspond aux débits naturels qui ont été mesurés en 2016. On peut voir qu’il y avait, par exemple, près de 600 l/s dans le cours d’eau fin novembre/début décembre, ou encore moins de 50 l/s courant septembre.

La courbe jaune correspond au débit qui serait immédiatement restitué au cours d’eau juste après la prise d’eau lors du fonctionnement de la centrale :

  • Exemple 1: autour du 1er juin, le débit dans le cours d’eau après la prise d’eau serait de 630 l/s environ, au lieu de 910 l/s naturellement. La différence entre ces deux valeurs correspond au débit qui serait prélevé pour faire fonctionner la turbine. Au 1er juin, ce débit prélevé serait donc de 280 l/s, ce qui correspond au débit maximal que GEG aurait le droit de prélever dans le cadre du projet.
  • Exemple 2: autour du 15 aout, le débit naturel est de 75 l/s (courbe bleue). GEG se doit de restituer le débit réservé (valeur à discuter ensemble).
  • Exemple 3: courant septembre, le débit naturel du cours d’eau est très faible (jusqu’à 32 l/s observé). Dans ce cas, même avec un débit réservé au seuil règlementaire, seul 8 l/s (32-24) peuvent être utilisé pour la production d’électricité. Cependant, ce débit étant trop faible pour faire tourner la turbine, la centrale est arrêtée et l’ensemble de l’eau arrivant à la prise d’eau est restituée dans le cours d’eau.

Remarques :

  • La surface représentée en bleue ciel correspond au volume d’eau prélevé au cours de l’année, et la surface représentée en jaune correspond au volume d’eau restitué directement à la prise d’eau. Ainsi, malgré la réglementation qui impose un débit minimum réservé de 10% du débit moyen annuel, les débits prélevés représentent en moyenne 50% des débits moyens du cours d’eau. En d’autres termes, à l’échelle d’une année complète, seule la moitié de l’eau arrivant à la prise d’eau est turbiné.
  • Les débits évoqués ici sont les débits au niveau de la prise d’eau. Lors du fonctionnement de la centrale, des apports en eaux intermédiaires sont présents et contribuent à augmenter le débit sur le tronçon aval.
L’approvisionnement en eau est-il pérenne dans les années futures ?

L’estimation du productible de la centrale a été réalisée sur 30 ans ce qui permet de lisser les écarts de débits observés chaque année. En moyenne, il est observé une baisse de 0,3% du débit moyen annuel par an ce qui représente pour le projet du Rif Garcin une baisse inférieure à 1 l/s/an.

Cette diminution de débit ne remet pas en cause le potentiel hydroélectrique du torrent sur le long terme.

Quels sont les impacts sur l’environnement ?

Une étude d'impact environnementale a été réalisée pour ce projet sur une période de 12 mois, période nécessaire pour avoir un cycle biologique complet. Elle sert notamment à :

  • Analyser la zone avant le projet : état initial du milieu aquatique et du milieu terrestre (faune, flore, hydrologie,…), état initial du milieu humain (usages liés à l’eau, paysage, environnement sonore, patrimoine,…)
  • Déterminer les enjeux et leur sensibilité
  • Définir les incidences du projet sur son environnement : prise en compte et intégration du projet, identification des modifications principales lors des phases d’exploitation et de travaux
  • Proposer de mesures correctives et d’accompagnement comme notamment (liste non exhaustive) :
    • Pour le milieu aquatique :
      Débit réservé de 24 l/s à moduler en fonction des saisons
      Suivi piscicole et de la qualité de l’eau du torrent post-aménagement
    • Pour le milieu terrestre :
      Adaptation du planning chantier pour éviter de perturber la faune pendant les périodes de reproduction
      Balisage des zones d’emprise en phase chantier pour éviter tout dépassement par les entreprises de travaux.
      Modification du tracé de la conduite forcée pour éviter les zones à forts enjeux floristiques
      Suivi du chantier par un écologue expert pour s’assurer du respect des mesures prévues en faveur de l’environnement par les entreprises du chantier

    • Pour le paysage :
      Enfouissement de la canalisation sur son tracé (hormis pour la traversée du cours d'eau sur quelques mètres) et des lignes électriques
      Re-végétalisation des zones remodelées avec des espèces locales
      Modification du tracé de la conduite pour limiter la visibilité de la coupe d’arbres

Que se passe-t-il si le projet a des impacts sur la faune et la flore ?

L’étude d’impact environnementales permet justement de lister et analyser l’ensemble des impacts du projet sur la faune et la flore, afin de proposer des mesures de réduction ou de compensation.

Une fois les travaux terminés, un suivi est réalisé 2, 4 et 6 ans après, afin de mesurer les impacts sur la faune et la flore aquatique (entre autres). Généralement, les investigations permettent de vérifier que tous les impacts avaient bien été pris en compte, mais dans le cas où ce suivi révélerait des incidences trop importantes, les services de l’Etat nous imposeraient de modifier l’ouvrage et de prévoir des compensations.

Quel est l’état de l’eau à la sortie du bâtiment de production ?

L’eau est redistribuée dans le torrent sans avoir été altérée ni du point de vue de sa composition chimique, ni du point de vue de sa température.

Un suivi de la qualité de l’eau est réalisé 2, 4 et 6 ans après la mise en service de la centrale : ce suivi mesure et compare les données physico-chimique (PH, température, etc) de l’eau avant et après aménagement.

Il s’agit d’un point important qui est suivi de très près par l’Agence Française de la Biodiversité (expert des services de l’Etat).

Comment sont gérés les arrêts d’urgence de la centrale ?

De nombreux capteurs sont installés dans la centrale : mesure de la température des équipements, mesure de vibration, mesure de la vitesse de l’eau dans la conduite, etc.

En cas d’anomalie, la centrale est automatiquement arrêtée et une alerte est envoyée à nos équipes d’exploitation.

Il est également possible de gérer à distance les arrêts de la centrale en cas de besoin.

Combien de temps vont durer les travaux ?

Il faut compter environ 1 an de chantier :

  • 4 à 5 mois pour enterrer la conduite,
  • 6 mois pour la prise d’eau
  • 12 mois pour le bâtiment de production et le montage de ses équipements.
Ce projet est-il rentable alors qu'il y a très peu d'eau l'hiver et en fin d'été ?

Ce projet est rentable. Nous exploitons depuis près de 20 ans, une dizaine de centrales de taille similaire dans la région et avons une bonne connaissance de l’hydrologie du secteur. Ce régime hydrologique est tout à fait habituel pour ce type de torrent : peu d’eau en hiver, ainsi qu’en fin d’été et forts débits d’avril à juillet.

Enfin, les financements nécessaires pour la réalisation de cette centrale ne peuvent être accordés que si une rentabilité est assurée.

Quels sont les retombées de ce projet ?
  • Pour les communes
    Loyer annuel reversé à la commune par le porteur de projet
    Diverses taxes (CET, taxe foncière, IFER)
    Remise en état des routes forestières
    Valorisation de la coupe des arbres
    Image d’acteur du développement durable (contribution aux objectifs de production ENR national, lutte contre les émissions de CO2, valorisation du potentiel énergétique local)
  • Pour les habitants
    Possibilité de participer au financement du projet (prêt participatif citoyen)
    Possibilités pour les habitants de la commune de bénéficier d’un contrat de fourniture d’électricité verte avec une remise de 8% par rapport au tarif réglementé (Abonnement gratuit pendant 3 mois - Offre verte 100% Web)
  • Pour les commerces et entreprise locales
    Chantier de 1 an – 5 à 10 emplois plein temps pendant la durée des travaux
